氧化塘防渗工程边坡铺设与锚固施工要点
氧化塘是规模化养殖场污水处理系统的核心单元,依靠自然生物降解实现污水净化与调蓄,而防渗层的完整性直接决定污水处理效果与环保合规性。在氧化塘防渗工程中,边坡部位是渗漏风险最高的区域:蓄水后膜体受水压产生持续滑移拉力,坡面水流冲刷、泥沙磨损易造成膜面破损,顶部锚固不到位还会出现翘边、脱锚渗漏。结合大量工程实践,本文详解氧化塘边坡防渗的铺设工艺与锚固施工核心要点。

一、边坡防渗的工况特点与施工难点
1. 张拉应力复杂
塘体蓄水后,边坡膜体受竖向水压与横向张力共同作用,易沿坡面向下滑移,严重时出现拉裂、脱锚。
2. 磨损破损风险高
坡面基底不平整、水流夹带泥沙长期冲刷,会持续磨损膜面,造成局部破损渗漏。
3. 密封节点要求高
坡顶锚固边是防渗系统的关键封口节点,处理不当易形成渗流通道,导致整体防渗失效。

二、边坡施工前的基底处理要求
1. 坡面修整
严格按照设计坡度修整坡面,常规氧化塘边坡坡度不陡于 1:2,坡面土体密实平整,无松动浮土、石块、树根等尖锐凸起,平整度偏差控制在 5cm 以内;坡体转角、变坡处做圆弧过渡,避免应力集中。
2. 缓冲保护层铺设
坡面统一铺设≥200g/㎡短纤土工布作为缓冲层,全面覆盖坡面与锚固沟,避免 HDPE 膜与土体直接摩擦,同时提升膜体抗穿刺能力,抵消基底不均匀沉降的影响。
3. 锚固沟开挖
边坡顶部沿塘口线开挖锚固沟,标准规格为宽 50cm、深 40cm,沟底平整夯实;转角位置做圆弧过渡,禁止出现直角拐点;锚固沟是边坡抗滑移的核心结构,需严格按设计尺寸施工,不得随意缩小规格。

三、边坡膜体铺设工艺要点

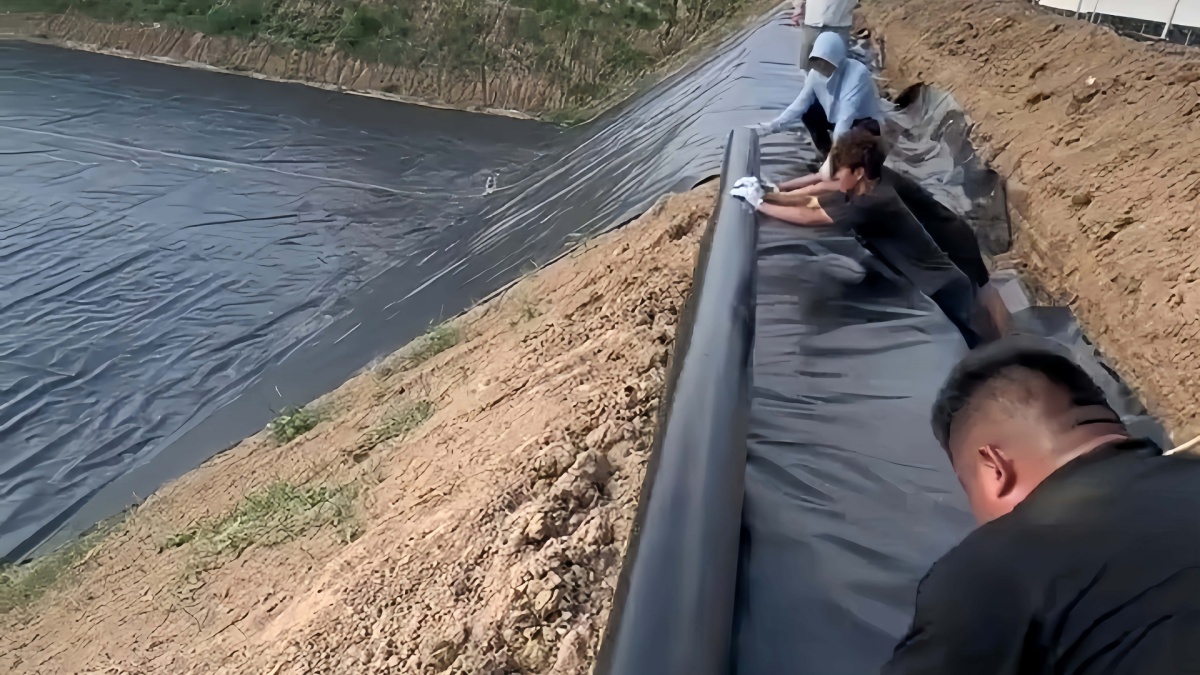

1. 铺设顺序与余量控制
采用自上而下的铺设方式,从坡顶锚固沟处向坡底展开膜材,禁止自下而上铺贴;膜体预留 3%~5% 的沉降余量,贴合坡面自然铺设,避免强行张拉绷紧,防止蓄水后膜体受拉撕裂。
2. 焊缝排布要求
边坡横向焊缝平行于坡顶线,纵向焊缝垂直于坡顶线,焊缝错开排布,相邻焊缝间距≥1m,避免出现十字交叉焊缝;坡底的横向焊缝距坡脚距离不小于 1.5m,降低薄弱部位集中风险。
3. 焊接质量控制
采用双轨热熔焊机焊接,搭接宽度≥100mm,焊接温度、速度根据环境温度实时调整;焊缝逐段做充气检测,压力 0.2MPa 下保压 5 分钟,压降≤10% 为合格;不合格焊缝及时补焊,复检通过后方可进入下一道工序。

四、锚固施工与质量验收
1. 锚固施工流程
膜体端部伸入锚固沟内,折边宽度≥20cm,内部包裹素土或沙袋压实,形成锚固端头;锚固沟内分层回填素土并夯实,顶部可做混凝土压顶或覆土封闭,防止雨水冲刷掏空锚固结构。
2. 成品验收标准
施工完成后坡面无破损、无明显褶皱,膜体贴合坡面无悬空;锚固部位无松动、翘边,焊缝全部检测合格;蓄水试验 72 小时,塘体水位无明显下降、坡面无渗漏点即为验收通过。
